28. Februar 2024
Untergrundvorbereitung mittels Hochdurckwasserstrahlen – Poolbereich Sofitel München

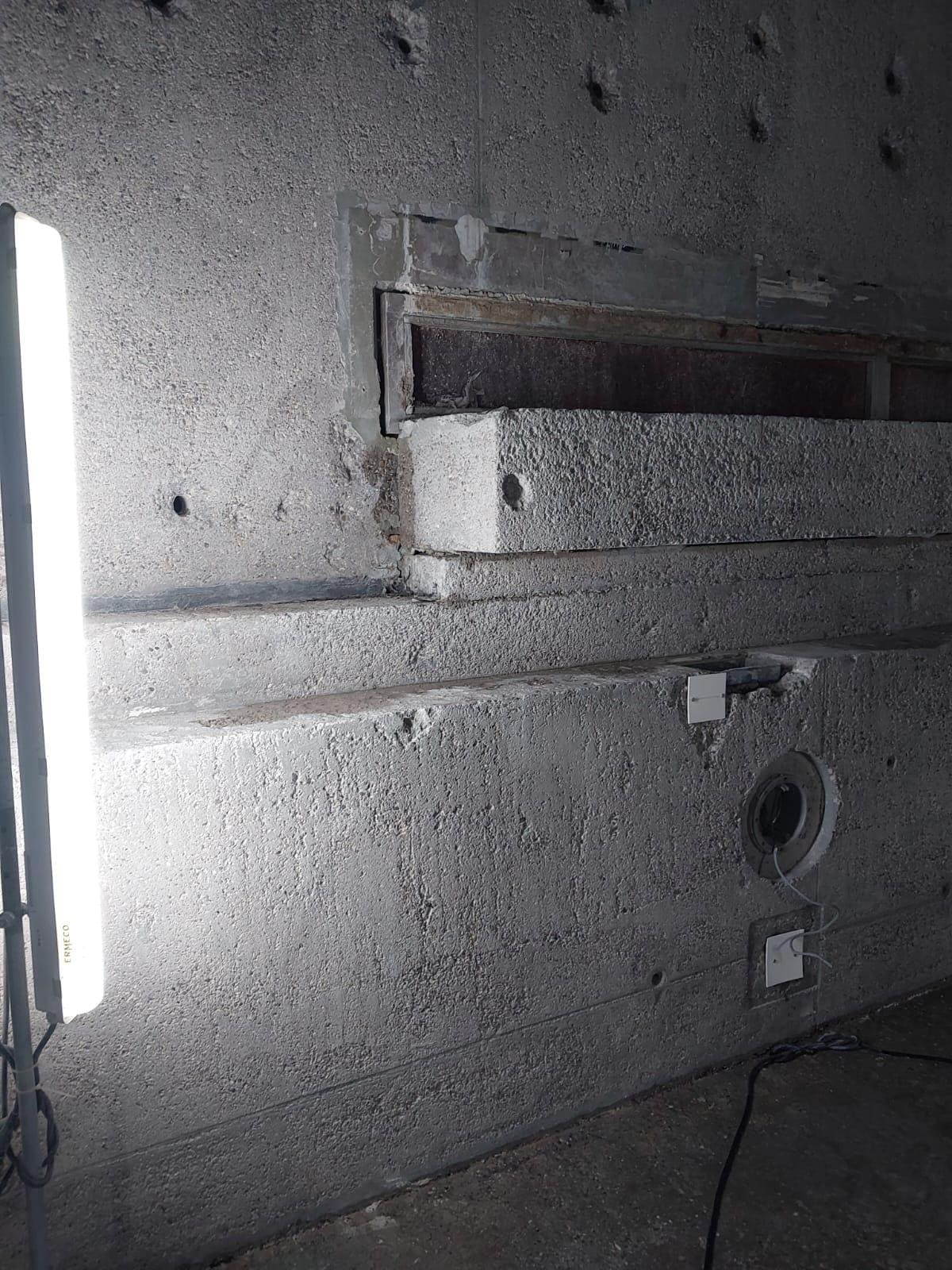

Nach dem Rückbau der gesamten Pooltechnik einschl. Mosaikflächen und Fliesenbeläge sind gem. Sachverständigen-Gutachten erhebliche Probleme hinsichtlich der Haftzugswerte an den Innenseiten (Stahlbetonbauteile) des Poolbeckens aufgetreten. Im Zuge der Tiefgaragensanierung stellte die Firma Barg Betontechnik ein Konzept für eine fachgerechte Untergrundinstandsetzung vor. Auf dieser Grundlage wurden Musterstrahlflächen zur Begutachtung hergestellt. Nach weiterer Betontechnologischer Untersuchung wie Haftzugsentnahme, Rautiefen, Druckfestigkeiten und Chemische Analyse wurden wir zur vollumfänglichen Untergrundvorbereitung als Zuarbeit für das Gewerk Fließen der Firma Lang beauftragt.
Hierzu finden Sie im Nachgang unsere dazu ausgeführten Leistungen:
- Betontechnologische Untersuchungen (Mindestanforderung 1,5N/mm²)

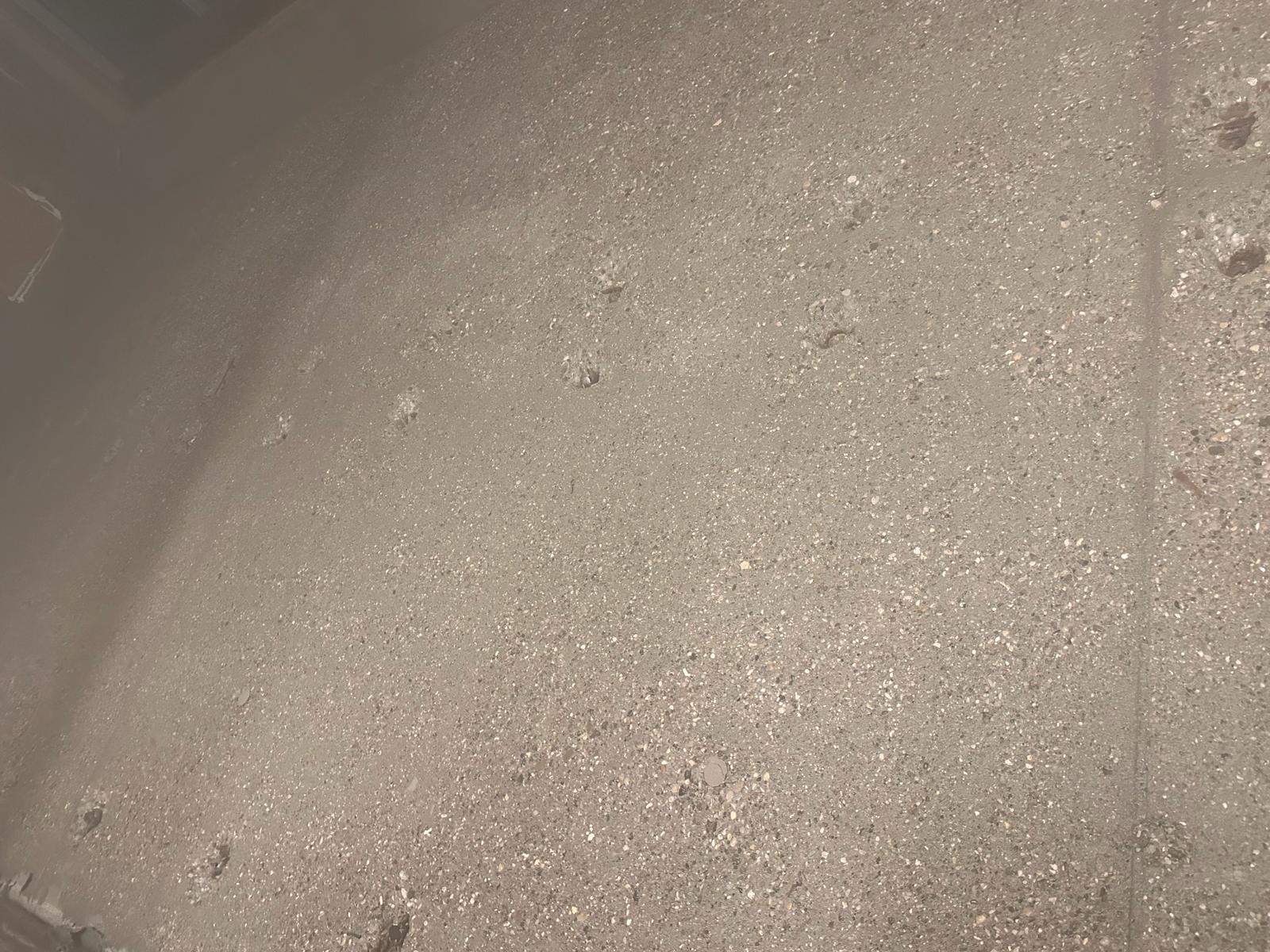

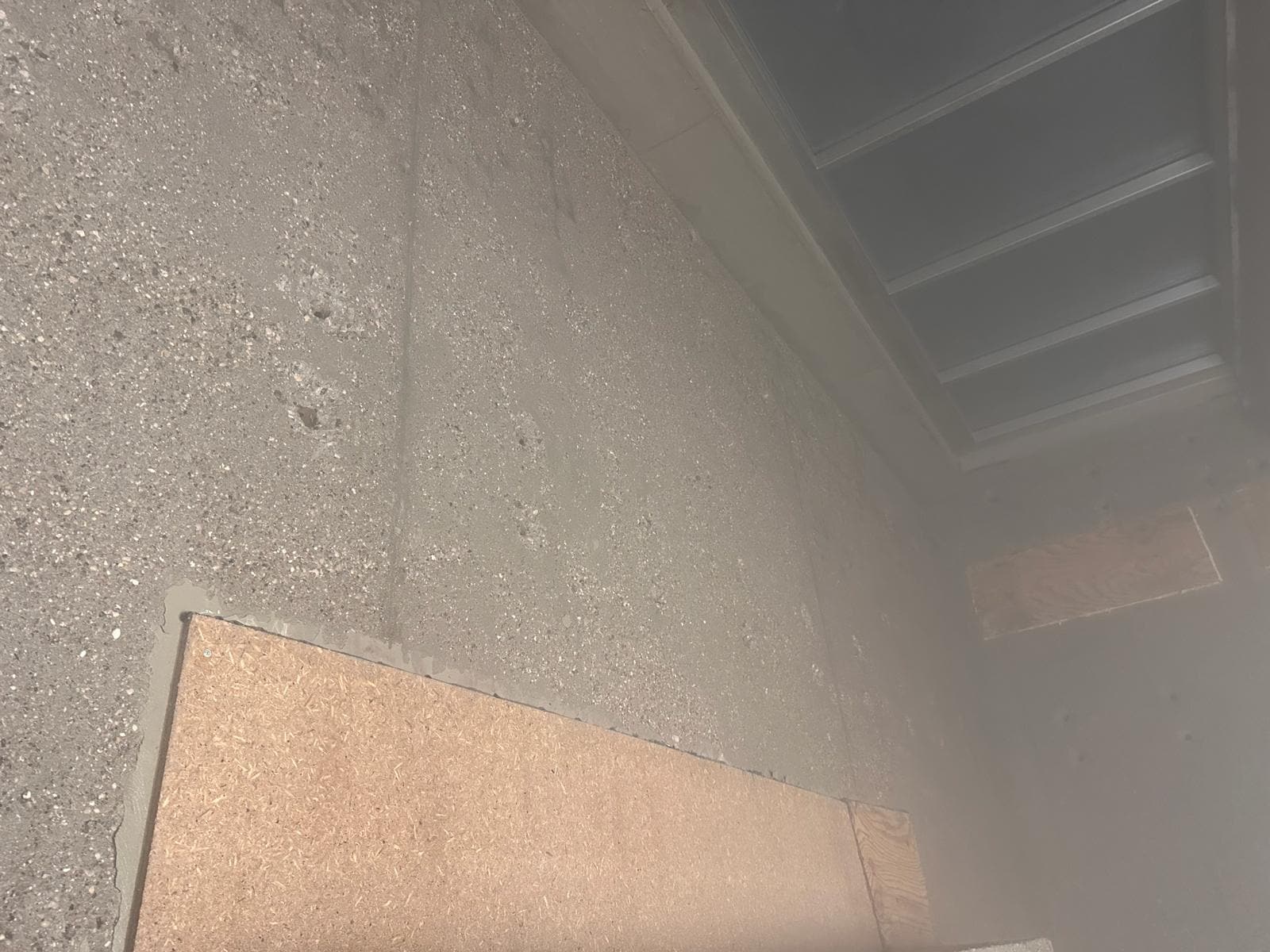

- Herstellen einer Rautiefe der Oberfläche zwischen 0,3 mm und 1,0 mm
Ausführungsinformationen:

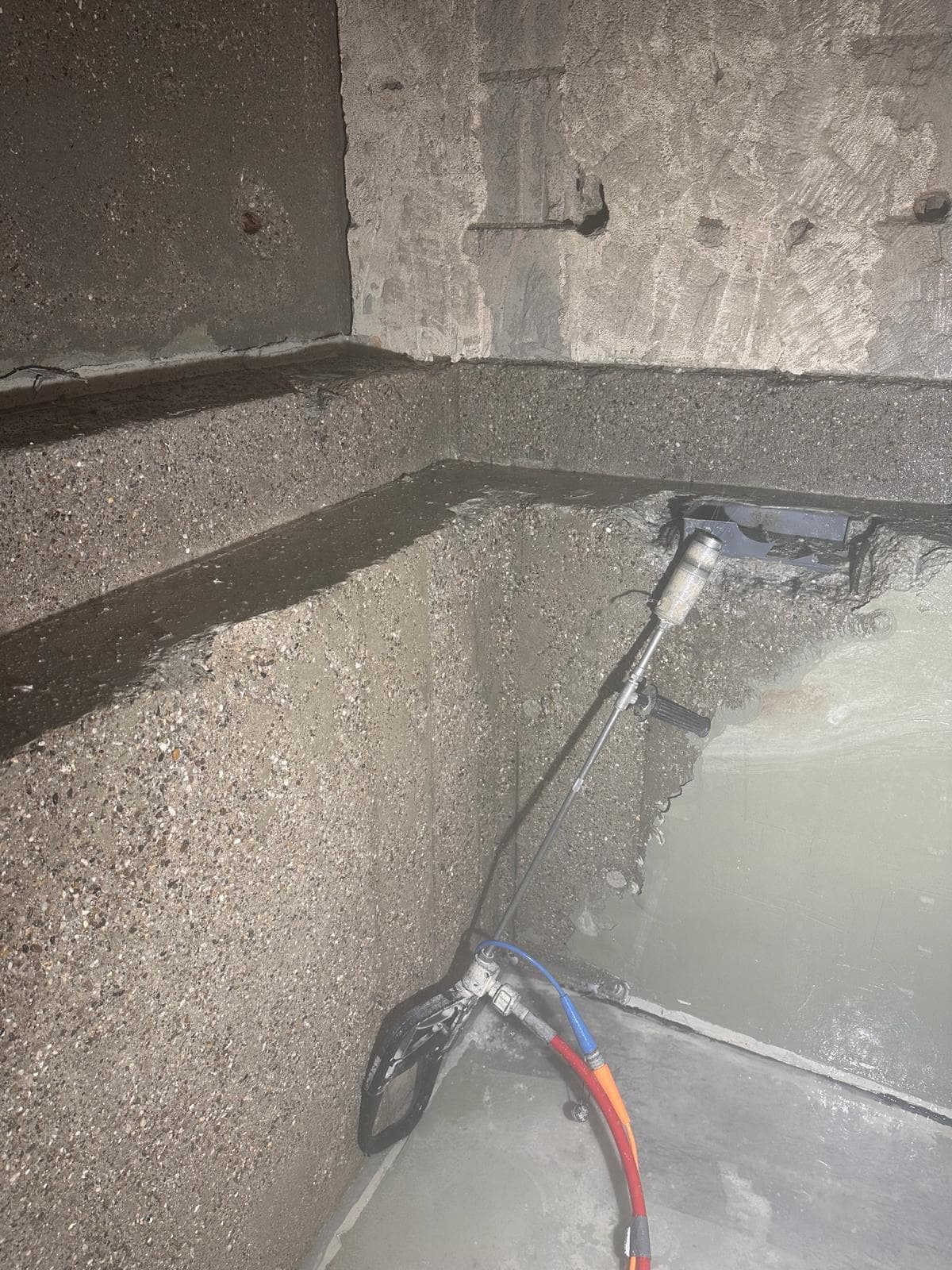

- Verbrauchsmengen von HDW-Stahlwasser: 2.496 m³
- Gesamtfläche Pollwände: 530,96 m²
Erschwerte Randbedingungen:
- Das Poolgehäuse liegt unmittelbar neben der Lobby und über der Wäscherei des Hotels

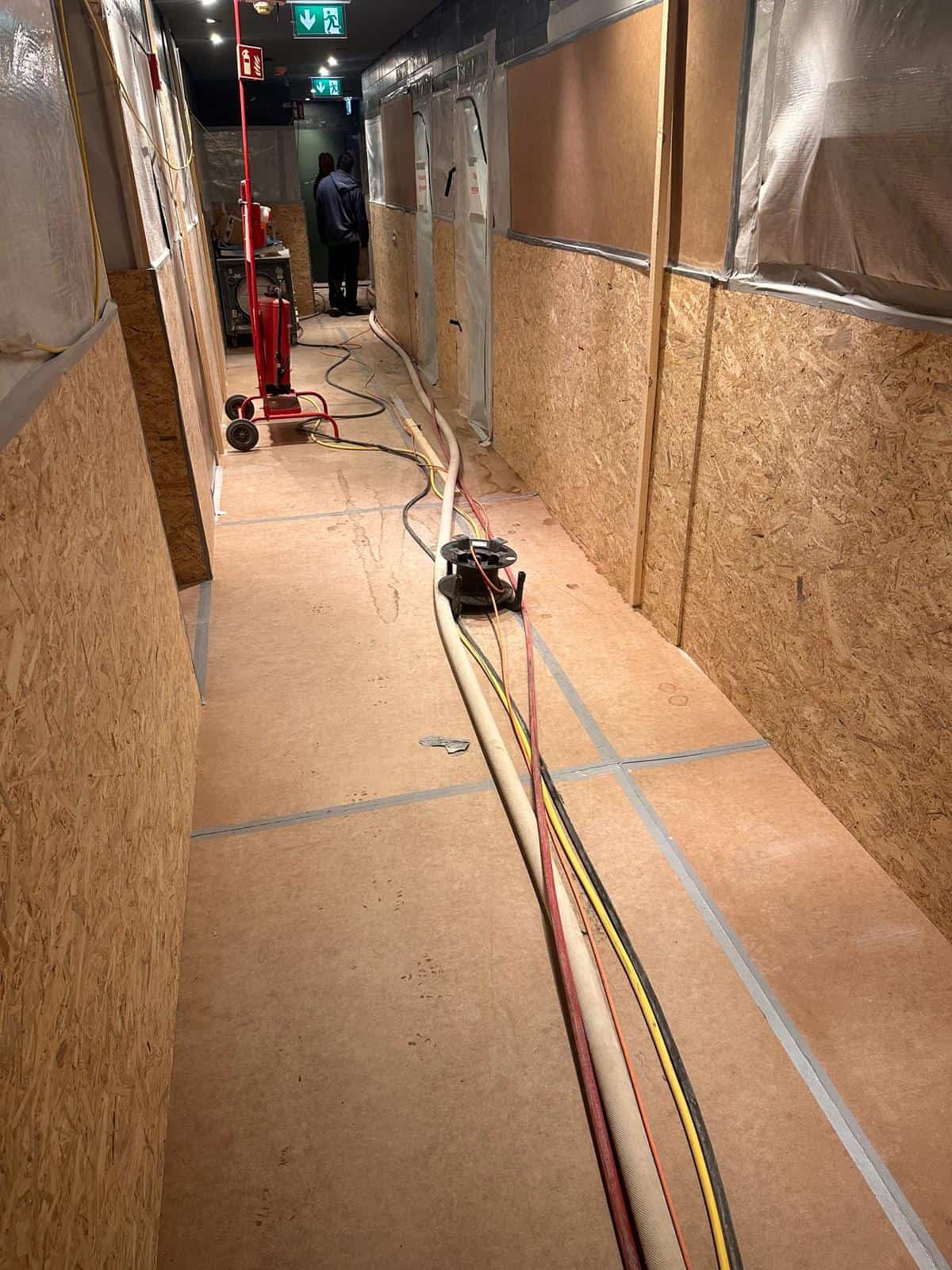

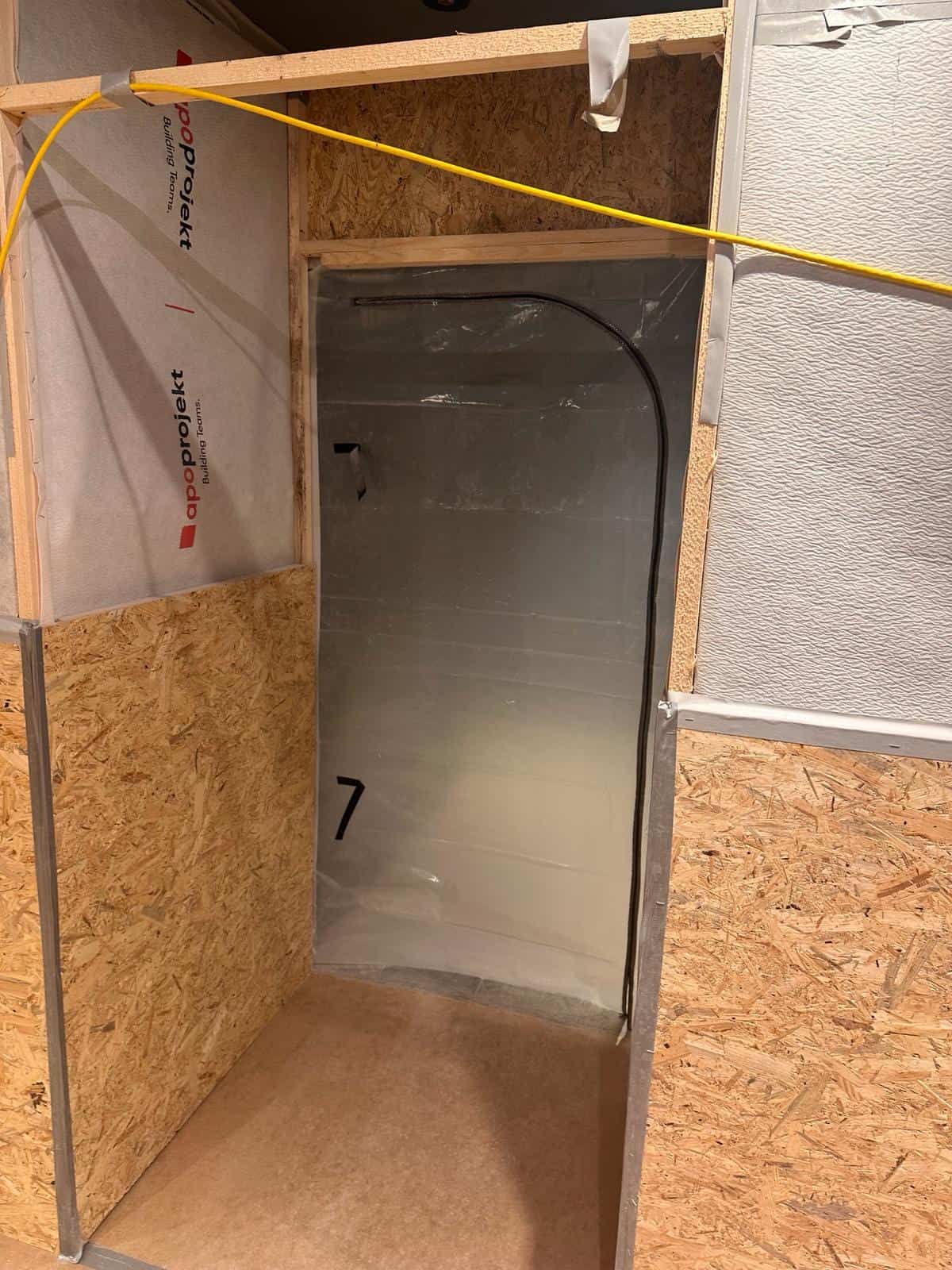

- Eingesetzt wurden 3 Arbeitskräfte die jeweils 45 min unter schwersten Bedingungen die Leistungen ausgeführt haben

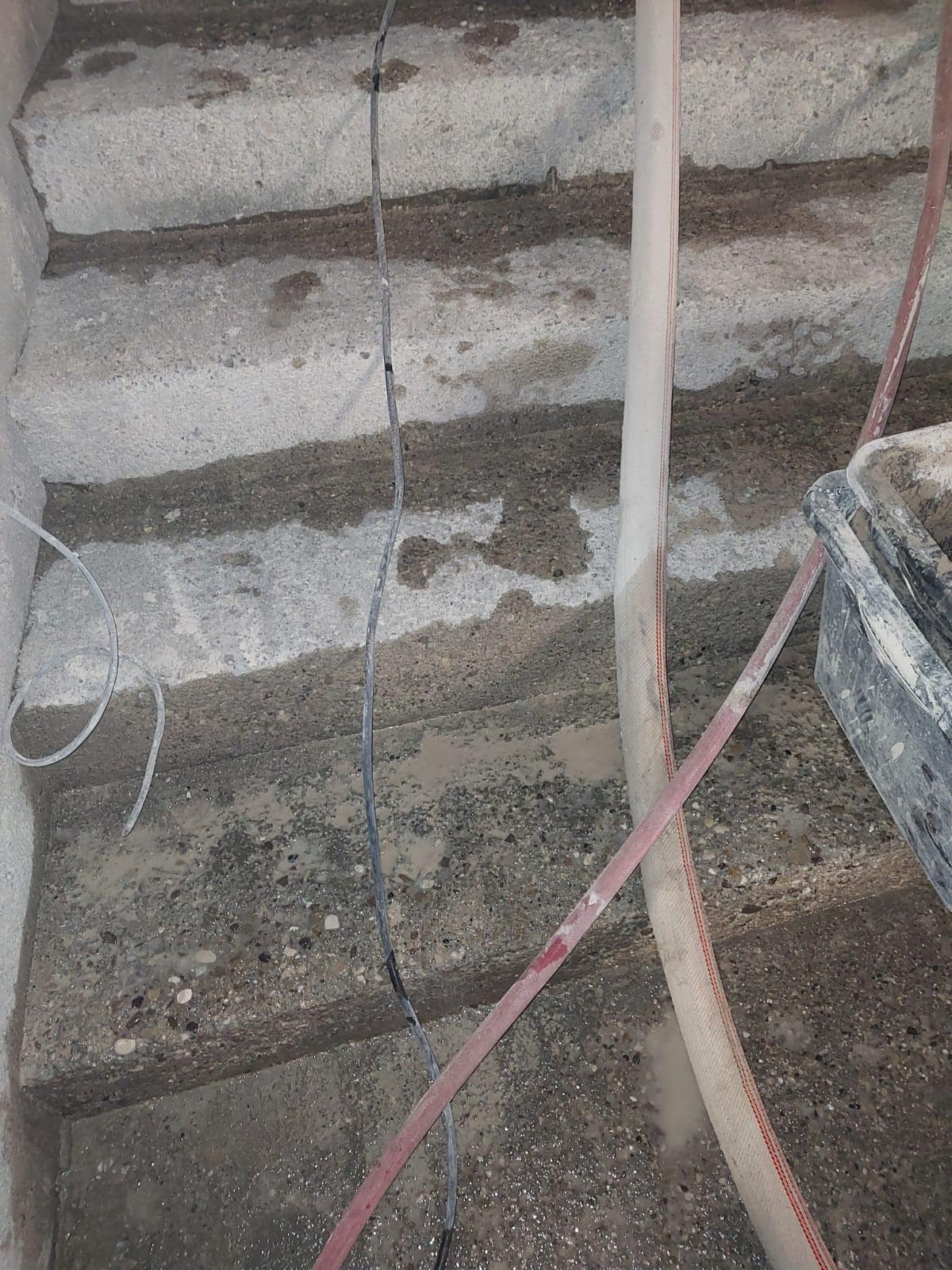

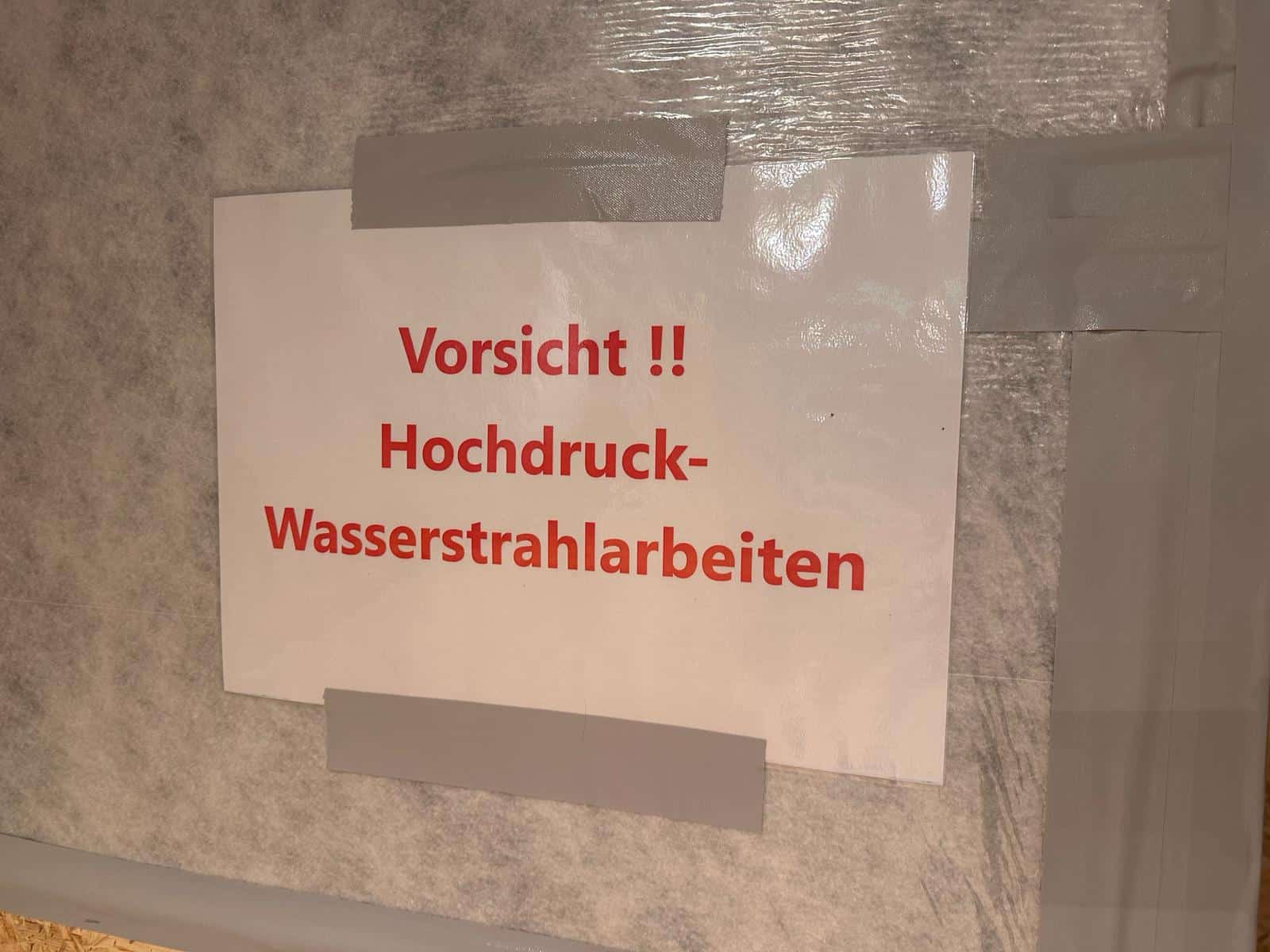

- Abpumpen des HDW-Wassers und Einleiten in die Kanalisation durch das Gebäude
- Termingerechte Umsetzung innerhalb von 11 Arbeitstagen
